جوشکاری سقف شیروانی، نقش کیفیت جوش در استخکام و دوام سقف شیبدار

یک اتصال جوشی کوچک میتواند بر عملکرد کل سازه سقف اثر بگذارد. خرپاها، تیرها، پروفیلها و اجزای فلزی زیرسازی باید بارهای ناشی از وزن سقف، باد، برف و فعالیتهای اجرایی را به مسیرهای باربر ساختمان منتقل کنند. اگر این اتصالات مطابق نقشه و ضوابط فنی اجرا نشوند، احتمال تغییر شکل، ترکخوردگی، خوردگی و کاهش ایمنی سازه افزایش پیدا میکند.
منظور از جوشکاری سقف شیروانی در این مقاله، جوشکاری اعضا و اتصالات فلزی زیرسازی سقف است؛ زیرا پوشش نهایی سقف، بسته به نوع محصول و سیستم نصب، ممکن است با پیچ، بست یا اتصالات مکانیکی مخصوص اجرا شود. بنابراین نباید جوشکاری اسکلت و زیرسازی را با نصب تایل یا ورق نهایی یکسان دانست.
در ادامه، بدون ارائه آموزش مرحلهبهمرحله، اهمیت کیفیت جوش، عوامل مؤثر بر آن، روشهای کنترل و معیارهای انتخاب مجری حرفهای را بررسی میکنیم.
ویدیو خلاصه و نکات کلیدی این مقاله
مهمترین بخشهای مطلب را در چند دقیقه و خیلی ساده تماشا کنید
نکات مفید این مقاله را بهصورت صوتی بشنوید
به راحتی و در کمترین زمان، اطلاعات کلیدی این مقاله را گوش دهید

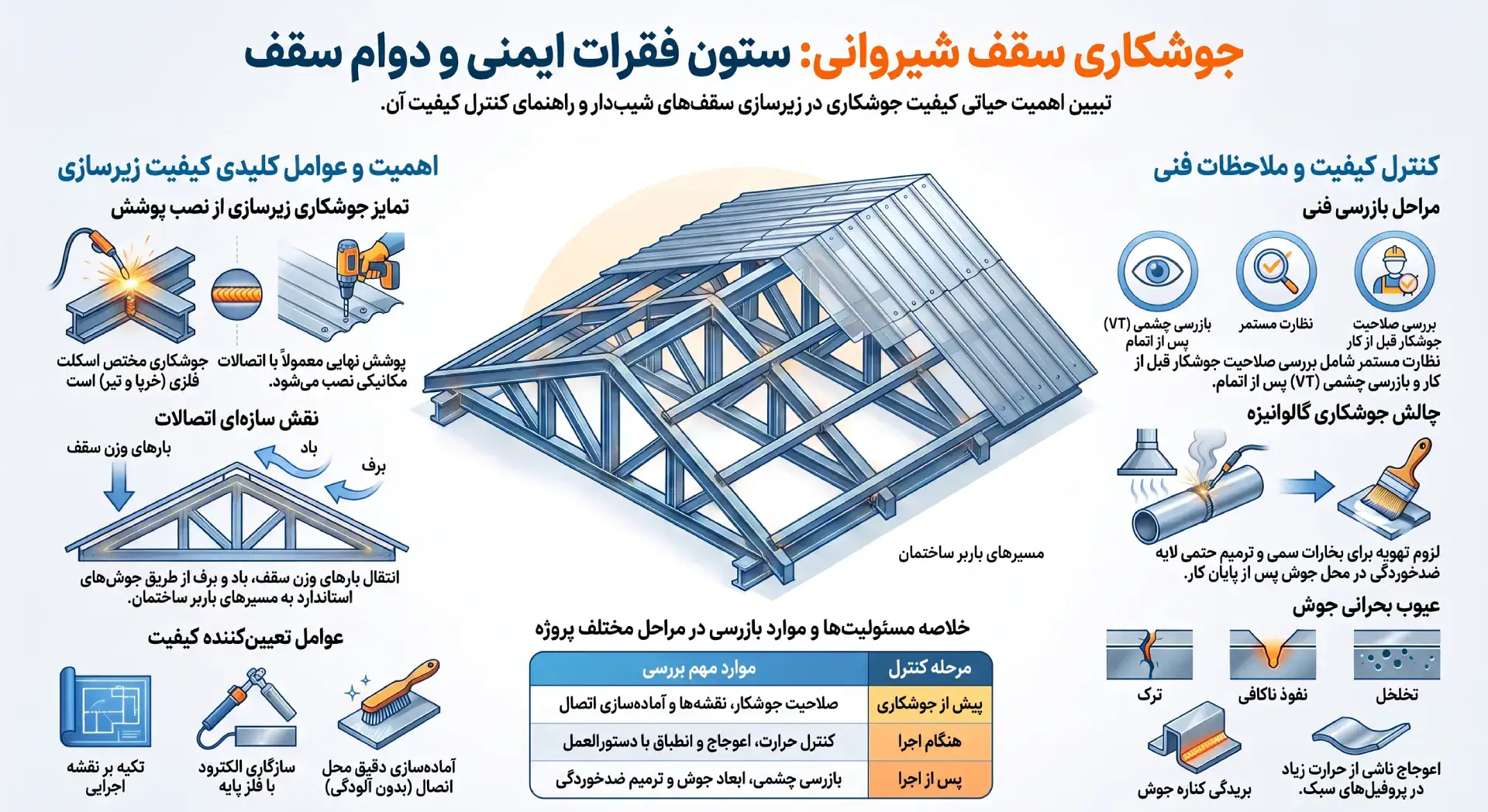

اینفوگرافیک جوشکاری سقف شیروانی
جوشکاری سقف شیروانی دقیقاً در کدام بخش انجام میشود؟
در بسیاری از سقفهای شیبدار، اعضایی مانند خرپا، تیر، ستونک، کنسول، پروفیلهای فرعی و صفحات اتصال از فولاد ساخته میشوند. بر اساس نقشه سازه، بخشی از این اجزا ممکن است در کارگاه ساخته و سپس در محل پروژه نصب شوند. اتصال قطعات نیز میتواند جوشی، پیچی یا ترکیبی از هر دو باشد.
در مقابل، پوششهایی مانند تایل فلزی سنگریزهای معمولاً باید بر اساس دستورالعمل اختصاصی سیستم سقف و با اتصالات مکانیکی مناسب نصب شوند. پیش از نصب پوشش، اجرای صحیح اسکلت و زیرسازی فلزی اهمیت زیادی دارد؛ برای آشنایی کاملتر با اصول فنی و اجزای این بخش، مقاله نحوه آهنکشی سقف شیبدار را مطالعه کنید. جوشدادن مستقیم پوشش نهایی، مگر آنکه صراحتاً در نقشه و دستورالعمل سازنده پیشبینی شده باشد، ممکن است به لایههای محافظ، پوشش رنگی یا ساختار خود محصول آسیب بزند.
به همین دلیل، بررسی نحوه جوشکاری سقف شیروانی باید از طراحی زیرسازی آغاز شود، نه از ظاهر پوشش نهایی. نوع اتصال، ابعاد جوش، ضخامت اعضا و محل اجرای آن باید در مدارک فنی پروژه مشخص شده باشد.
اهمیت جوشکاری سقف شیروانی در رفتار سازهای
سقف شیبدار دائماً تحت تأثیر چند نوع بار قرار دارد. وزن اجزای سقف و زیرسازی بهعنوان بار مرده شناخته میشود و عواملی مانند برف، باد و حضور نیروهای تعمیراتی نیز بارهای متغیر ایجاد میکنند. جوشهای سازهای باید بتوانند نیروها را از یک عضو به عضو دیگر منتقل کنند، بدون آنکه دچار گسیختگی یا تغییر شکل نامجاز شوند.
نفوذ ناکافی، ترک، تخلخل زیاد، بریدگی کناره جوش یا اجرای ابعاد نامناسب میتواند ظرفیت اتصال را کاهش دهد. در چنین شرایطی، تنش در نقاط محدودی متمرکز میشود و امکان رشد ترک تحت بارهای تکرارشونده افزایش مییابد.
اهمیت این موضوع در مناطق بادخیز، پربرف یا دارای تغییرات دمایی شدید بیشتر است. البته کیفیت جوش فقط یکی از عوامل ایمنی سقف محسوب میشود؛ طراحی صحیح خرپا، مهاربندی، اتصال سقف به سازه اصلی، نوع پوشش و کیفیت نصب نیز باید همزمان کنترل شوند.
مشاوره رایگان خرید سقف شیروانی سنگریزهای
محصولات سقف شیروانی کینگستون
تایل ورق شیروانی شینگل هایلایت سنگریزه کینگستون
1,570,000 تومانتایل ورق شیروانی شینگل سنگریزه کینگستون
1,500,000 تومانتایل ورق شیروانی کلاسیک سنگریزه کینگستون
1,500,000 تومانتفاوت جوشکاری سقف شیبدار با نصب پوشش سقف
عبارت جوشکاری سقف شیبدار بیشتر به ساخت یا اتصال زیرسازی فلزی اشاره دارد. پوشش نهایی باید مطابق سیستم نصب همان محصول اجرا شود. در یک پروژه اصولی، وظایف این دو بخش بهروشنی تفکیک میشوند:
- سازه و زیرسازی: شامل خرپا، تیر، پروفیل، مهاربند، کنسول و صفحات اتصال است.
- پوشش نهایی: شامل تایل، ورق یا سایر مصالحی است که سطح خارجی سقف را تشکیل میدهند.
- لایهها و متعلقات: شامل آببندی، عایق، فلاشینگ، خطالرأس، آبرو و قطعات کناری است.
- اتصال زیرسازی به ساختمان: باید متناسب با سازه اصلی و نیروهای وارد بر سقف طراحی شود.
کیفیت بالای تایل یا ورق نمیتواند ضعف اسکلت را جبران کند. به همین ترتیب، زیرسازی مقاوم نیز در صورت نصب نادرست پوشش، آببندی ناقص یا استفاده از اتصالات نامناسب، عملکرد مطلوبی نخواهد داشت. برای آشنایی با ساختار کلی این سیستم میتوانید صفحه سقف شیبدار را نیز بررسی کنید.
عوامل تعیینکننده کیفیت جوشکاری سقف شیروانی
کیفیت اتصال حاصل کنترل همزمان چند عامل است و صرفاً به مهارت ظاهری جوشکار محدود نمیشود.
طراحی اتصال و وجود نقشه اجرایی
نوع اتصال، طول و اندازه جوش، محل اجرا و ترتیب مونتاژ باید توسط طراح مشخص شود. افزایش خودسرانه طول یا ضخامت جوش همیشه به معنای اتصال بهتر نیست؛ زیرا گرمای اضافی ممکن است باعث اعوجاج قطعات، افزایش تنشهای پسماند و آسیب به پوشش محافظ شود.
سازگاری فلز پایه و مصرفی جوش
الکترود یا سیم جوش باید با جنس و خواص فولاد پایه، ضخامت اعضا و الزامات طراحی سازگار باشد. نگهداری نامناسب الکترودها، بهخصوص در محیط مرطوب، میتواند احتمال ایجاد عیب و افت کیفیت اتصال را افزایش دهد.
آمادهسازی محل اتصال
زنگزدگی، رطوبت، روغن، رنگ و سایر آلودگیها میتوانند موجب تخلخل، عدم ذوب مناسب یا آلودگی حوضچه جوش شوند. نحوه آمادهسازی لبهها و فاصله قطعات نیز باید با جزئیات اتصال هماهنگ باشد.
کنترل حرارت و اعوجاج
حرارت نامتناسب ممکن است موجب تغییر شکل پروفیلهای سبک یا تأثیر نامطلوب بر ناحیه متأثر از حرارت شود. ترتیب اجرای اتصالات باید بهگونهای انتخاب شود که اعوجاج و تنشهای ناخواسته کنترل شوند. تعیین پارامترهای فنی این بخش بر عهده افراد واجد صلاحیت است.
شرایط محیطی کارگاه
باد، بارندگی، رطوبت و دمای نامناسب میتوانند پایداری قوس و کیفیت جوش را تحت تأثیر قرار دهند. اجرای جوشکاری در فضای باز باید با تمهیدات حفاظتی و مطابق دستورالعمل پروژه انجام شود.
جوشکاری اعضای گالوانیزه چه ملاحظاتی دارد؟
جوشکاری فولاد گالوانیزه با فولاد بدون پوشش یکسان نیست. حرارت جوش میتواند پوشش روی را در محدوده اتصال تخریب کند و بخارات و دودهای خطرناک تولید شود. به همین دلیل، تهویه و حفاظت تنفسی مناسب، کنترل مواجهه با دود و رعایت دستورالعملهای ایمنی اهمیت ویژهای دارند.
پس از پایان کار نیز ناحیهای که پوشش محافظ آن آسیب دیده است باید با روش مورد تأیید پروژه ترمیم شود؛ در غیر این صورت، همان نقطه میتواند مستعد شروع خوردگی باشد. روش آمادهسازی، جوشکاری و ترمیم پوشش باید بر اساس مشخصات فنی و نظر متخصص تعیین شود.
این ملاحظات درباره ورقها و پروفیلهای رنگشده نیز اهمیت دارند. تماس مستقیم حرارت با پوشش نهایی سقف میتواند سبب سوختن رنگ، تخریب لایه محافظ و کاهش دوام محصول شود.
عیوب رایج در جوشکاری سقف شیبدار
شناخت عیوب متداول به کارفرما کمک میکند بداند چرا بازرسی فنی ضروری است. برخی مشکلات رایج عبارتاند از:
- ترک در فلز جوش یا ناحیه مجاور آن؛
- تخلخل و حفرههای قابل مشاهده؛
- عدم ذوب یا نفوذ ناکافی؛
- بریدگی در کناره جوش؛
- ابعاد یا طول کمتر از مقدار مشخصشده در نقشه؛
- اعوجاج اعضای سبک بر اثر حرارت زیاد؛
- باقیماندن سرباره یا پاشش بیش از حد؛
- جوشدادن قطعات روی سطوح آلوده، خیس یا زنگزده؛
- ترمیمنشدن پوشش ضدخوردگی پس از پایان کار؛
- ایجاد خالجوش یا تغییر اتصال بدون تأیید فنی.
ظاهر صاف و یکنواخت جوش بهتنهایی تضمینکننده سلامت داخلی آن نیست. از طرف دیگر، همه اتصالات نیز به آزمایشهای پیچیده نیاز ندارند. سطح بازرسی باید با اهمیت اتصال و الزامات پروژه تناسب داشته باشد.
نحوه کنترل کیفیت جوشکاری سقف شیروانی
کنترل کیفیت بهتر است از پیش از شروع عملیات آغاز شود و تا تحویل پروژه ادامه پیدا کند. نوع و دامنه بازرسی را طراح، ناظر یا بازرس واجد صلاحیت بر اساس نقشه و مشخصات پروژه تعیین میکند.
مرحله کنترل | موارد مهم بررسی | مسئول پیشنهادی |
پیش از جوشکاری | نقشهها، نوع مصالح، صلاحیت جوشکار، آمادهسازی اتصال و شرایط محیطی | ناظر یا بازرس فنی |
هنگام اجرا | انطباق فرایند با دستورالعمل، وضعیت اتصال، کنترل حرارت و اعوجاج | سرپرست و بازرس |
پس از اجرا | ابعاد و ظاهر جوش، ترک، تخلخل، تغییر شکل و تمیزی اتصال | بازرس جوش |
کنترل تکمیلی | آزمون غیرمخرب در اتصالات تعیینشده | متخصص دارای صلاحیت |
حفاظت نهایی | ترمیم ضدخوردگی و پوشش نقاط آسیبدیده | مجری با تأیید ناظر |
بازرسی چشمی یا VT نخستین و متداولترین روش کنترل است. در صورت نیاز، آزمونهایی مانند مایع نافذ، ذرات مغناطیسی، اولتراسونیک یا رادیوگرافی میتوانند بر اساس جنس قطعه، نوع اتصال و عیوب مورد انتظار انتخاب شوند. استفاده از آزمون رادیوگرافی یا اولتراسونیک برای تمام اجزای یک سقف الزام عمومی نیست و باید توجیه فنی داشته باشد.
دستورالعمل جوشکاری و صلاحیت جوشکار چرا مهماند؟
در پروژههای سازهای، اتکا به تجربه شفاهی جوشکار کافی نیست. دستورالعمل جوشکاری یا WPS پارامترها و شرایط لازم برای اجرای اتصال را مشخص میکند. صلاحیت جوشکار نیز نشان میدهد فرد برای فرایند و محدوده مشخصی ارزیابی شده است.
الزامات دقیق هر پروژه باید بر اساس نقشههای مصوب، مشخصات فنی و مقررات حاکم تعیین شوند. ذکر نام یک استاندارد بدون بررسی دامنه کاربرد آن کافی نیست؛ زیرا ضوابط مربوط به سازه فولادی، فرایند جوشکاری، پوشش ضدخوردگی و ایمنی ممکن است در اسناد متفاوتی تعریف شده باشند.
ایمنی هنگام جوشکاری در ارتفاع
بخشی از نحوه جوشکاری سقف شیبدار به مدیریت ایمنی مربوط میشود. کار روی سطح شیبدار علاوه بر خطر برقگرفتگی، سوختگی و مواجهه با دود، خطر سقوط از ارتفاع و آتشسوزی را نیز به همراه دارد.
مجری باید متناسب با شرایط پروژه، برنامه ایمنی کار در ارتفاع، سیستم جلوگیری از سقوط، تجهیزات حفاظت فردی، کنترل جرقه و مواد قابلاشتعال و تمهیدات تهویه را در نظر بگیرد. کابلها و تجهیزات نیز نباید مسیر تردد را ناایمن کنند یا به پوشش اجراشده آسیب بزنند.
بهدلیل خطرات تخصصی این عملیات، جوشکاری سازه سقف نباید توسط افراد فاقد صلاحیت یا بر اساس آموزشهای عمومی اینترنتی انجام شود.
چگونه یک مجری حرفهای انتخاب کنیم؟
برای ارزیابی مجری جوشکاری سقف شیروانی فقط قیمت نهایی را مقایسه نکنید. شاخصهای زیر تصویر دقیقتری از توانایی پیمانکار ارائه میدهند:
- سابقه مستند در پروژههای مشابه؛
- استفاده از جوشکاران دارای صلاحیت متناسب با پروژه؛
- توانایی خواندن و اجرای نقشههای سازهای؛
- ارائه برنامه کنترل کیفیت و مستندات بازرسی؛
- رعایت الزامات کار در ارتفاع و ایمنی جوشکاری؛
- مشخصکردن مسئولیت اصلاح اتصالات مردود در قرارداد؛
- اجرای حفاظت ضدخوردگی و ترمیم پوشش پس از جوشکاری؛
- هماهنگی کامل میان تیم زیرسازی و نصاب پوشش نهایی.
اگر اجرای سقف شامل محصولات یک سیستم مشخص است، مجری زیرسازی باید ابعاد، فاصله اعضا و جزئیات نصب مورد نیاز آن محصول را نیز رعایت کند. پیش از انتخاب مصالح و هماهنگی اجرا، امکان بررسی محصولات در صفحه خرید سقف شیروانی وجود دارد.
نگهداری اتصالات فلزی پس از بهرهبرداری
حتی جوش استاندارد نیز در صورت قرارگرفتن طولانیمدت در معرض رطوبت و خوردگی به حفاظت نیاز دارد. نشتی آب، نقص آبرو، تجمع آلودگی یا آسیب پوشش ضدخوردگی میتواند دوام اتصال را کاهش دهد.
بازرسی دورهای بهتر است نقاطی مانند محل اتصال خرپاها، کنسولها، اطراف آبروها، محل نفوذ تأسیسات و بخشهایی را که امکان تجمع آب دارند پوشش دهد. مشاهده زنگزدگی، ترک، تغییر شکل یا پوستهشدن پوشش به معنای آن نیست که کارفرما باید شخصاً اتصال را تعمیر کند؛ این موارد باید توسط متخصص بررسی و علت اصلی آنها مشخص شود.
جمعبندی؛ زیرسازی مطمئن، پایه یک سقف بادوام
کیفیت جوشکاری سقف شیروانی مستقیماً بر پیوستگی و عملکرد زیرسازی فلزی اثر میگذارد، اما ایمنی نهایی فقط به جوش وابسته نیست. طراحی مهندسی، کیفیت مصالح، مهاربندی، حفاظت در برابر خوردگی و نصب صحیح پوشش باید در کنار یکدیگر قرار بگیرند.
در بررسی نحوه جوشکاری سقف شیروانی باید به نقشههای مصوب، دستورالعمل اجرایی، صلاحیت جوشکار و برنامه بازرسی توجه کرد. ظاهر اتصال بهتنهایی معیار پذیرش نیست و آزمایشهای تکمیلی نیز باید فقط در صورت نیاز فنی و به تشخیص فرد واجد صلاحیت انجام شوند.
کینگستون با تمرکز بر کیفیت سیستم پوشش سقف، توصیه میکند طراحی و اجرای زیرسازی به متخصصان دارای صلاحیت سپرده شود و الزامات نصب محصول از ابتدای پروژه با تیم سازه هماهنگ باشد. این هماهنگی، احتمال دوبارهکاری را کاهش میدهد و شرایط لازم برای دستیابی به سقفی ایمن، زیبا و بادوام را فراهم میکند.
سؤالات متداول درباره جوشکاری سقف شیروانی
آیا پوشش سقف شیروانی مستقیماً جوش داده میشود؟
در بسیاری از سیستمها خیر. معمولاً سازه و زیرسازی فلزی جوشکاری میشوند و تایل یا ورق نهایی با پیچ و اتصالات مکانیکی مخصوص نصب میشود. روش صحیح باید مطابق دستورالعمل سازنده محصول باشد.
مهمترین نشانههای جوش نامناسب چیست؟
ترک، تخلخل زیاد، بریدگی کناره جوش، ابعاد ناکافی، اعوجاج قطعه و زنگزدگی اطراف اتصال از نشانههای قابل بررسی هستند. تشخیص نهایی باید توسط بازرس یا متخصص انجام شود.
آیا تمام جوشهای سقف به آزمایش غیرمخرب نیاز دارند؟
بازرسی چشمی معمولاً اولین مرحله است، اما ضرورت آزمونهای تکمیلی به اهمیت اتصال، نقشهها و مشخصات فنی پروژه بستگی دارد. انجام رادیوگرافی یا اولتراسونیک برای همه اتصالات الزام عمومی نیست.
آیا جوشکاری پروفیل گالوانیزه امکانپذیر است؟
امکانپذیر است، اما دود ناشی از پوشش روی، تخریب پوشش محافظ و احتمال خوردگی بعدی نیازمند تمهیدات ایمنی و فنی ویژه است. قسمت آسیبدیده نیز باید با روش مورد تأیید ترمیم شود.
چرا باید جوشکاری سقف شیبدار را به مجری متخصص سپرد؟
زیرا این عملیات همزمان با سازه، برق، حرارت، دود و کار در ارتفاع ارتباط دارد. اشتباه اجرایی ممکن است ظرفیت اتصال، ایمنی افراد و دوام سقف را تحت تأثیر قرار دهد.
